Category Archives: Planning

Un planning qui sent le sapin…

… de Noël !

Mr Gervaise a travaillé avec les différents artisans sur le planning de nos travaux. Et cela s’annonce tendu ! Enfin nous devrions tenir l’objectif d’emménager le week-end du 18-19 décembre, soit juste avant Noël (d’où le titre stupide) comme nous le souhaitions. En même temps, nous aurons juste le temps ensuite de nettoyer notre appart et le rendre !!

Mr Gervaise s’est démené auprès des artisans pour raccourcir les délais de certaines interventions (du plaquiste notamment) . Il nous tarde d’avoir le planning définitif finalisé.

De notre côté, nous commençons à faire la liste de nos travaux (peinture, carrelage, …) et il va falloir bâtir un planning bien précis. Voir avec les artisans pour que l’étage soit livré plus tôt que le RDC afin de pouvoir commencer les travaux au plus tôt, …

Nous ne serons pas trop de 2 chefs de projets pour coordonner tous les travaux. Ha, on me dit dans mon oreillette que nous allons aussi faire les travaux…

Enfin, nous mettons à profit les derniers moments de calmes avant la tempête pour planifier nos travaux, faire les listes de petits matériel à acheter, … D’ailleurs je retourne compter mes parpaings et sacs de ciment pour faire le mur en limite de propriété  !!

Point planning

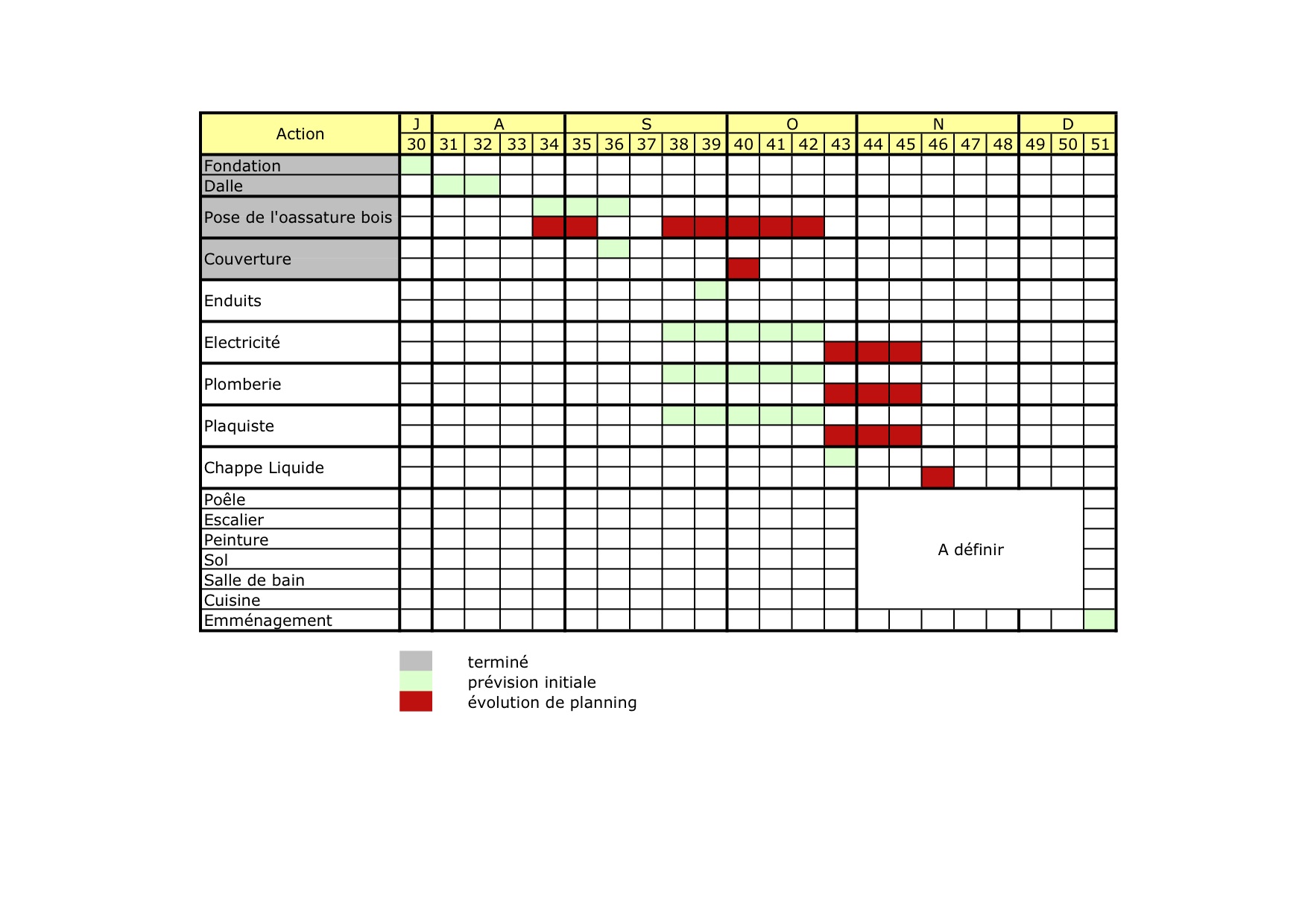

Comme l’ossature est terminée, nous faisons un petit point planning. Ce dernier a légèrement décalé. Nous bâtirons un planning plus précis pour les semaines à venir une fois que nous aurons rencontré les artisans.

Cela permettra de faire également le planning de nos travaux

Planning

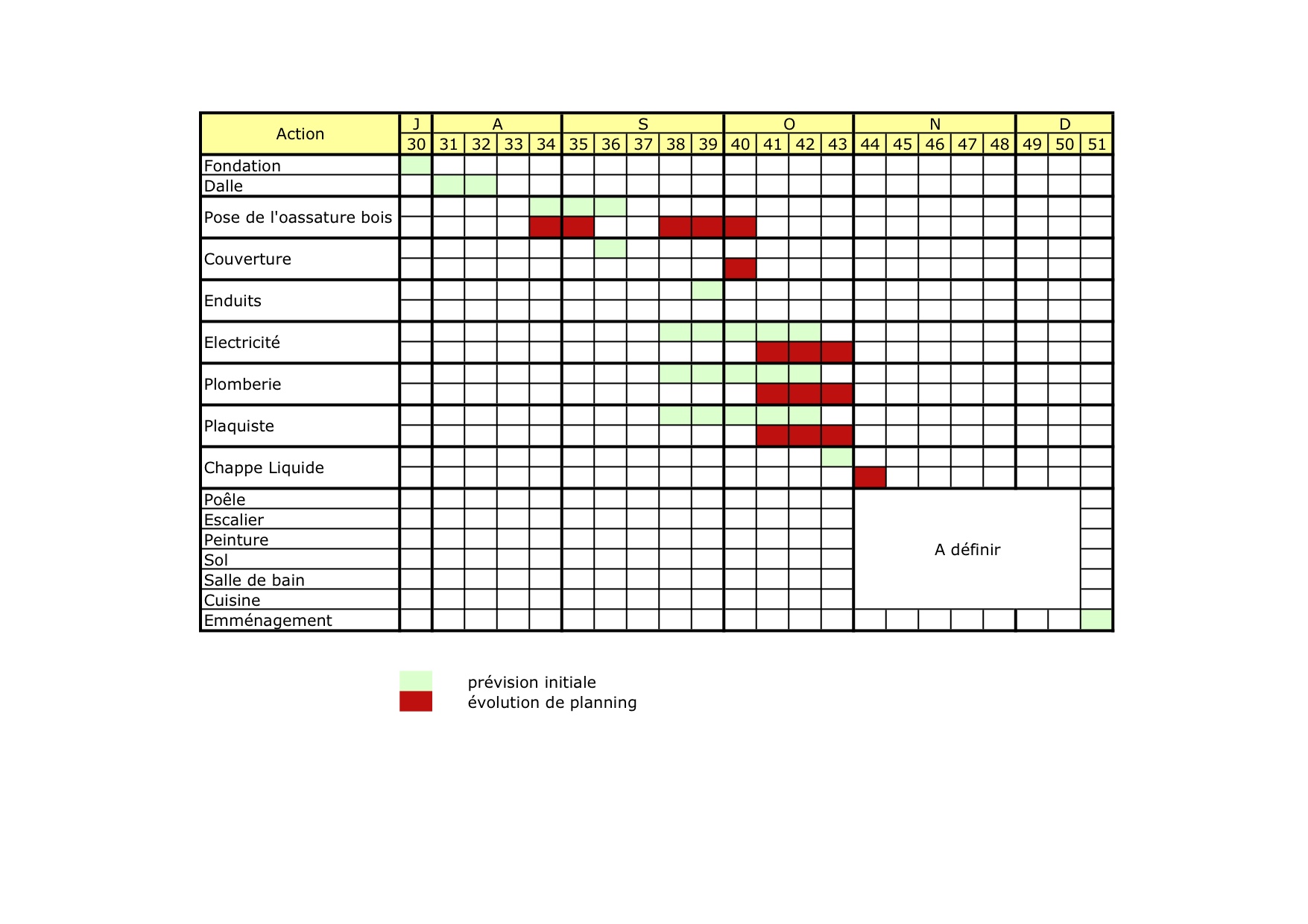

Voici une nouvelle version de notre planning actualisé.

Les retards pris ne devraient pas avoir d’impact sur la date d’emménagement, nous avions prévu très large pour les corps de métier secondaires.

Nous posons notre préavis et l’objectif est un emménagement réel effectif avec les travaux de finitions (peinture, salle de bain, …) terminés avant Noël.

Petite pause sur le chantier

Les fidèles lecteurs auront remarqués que c’est calme depuis quelques jours. Cela s’explique :

  • petit contre-temps côté H&B car Paul notre conducteur de chantier s’est blessé à la main. On lui souhaite un bon rétablissement. Du coup, petite réorganisation dans les équipes H&B entre notre chantier et le second chantier en cours en parallèle : Kazetauch
  • quelques retards sur la livraison de certains matériaux : le topox (isolant extérieur) et le bac acier.

Du coup le planning est un peu modifié : H&B ne viendra sur le chantier que demain pour cette semaine afin de finir la charpente et bâcher la maison afin d’être à l’abri en cas de pluie en attendant les matériaux. La « couverture » définitive interviendra la semaine prochaine.

Premier planning

Nous avons profité de la réunion de chantier de ce matin pour définir un planning prévisionnel que voici :

La maison devrait nous être livrée autour du 11 novembre. Nous aurons ensuite quelques travaux de finitions avant de pouvoir y emménager. Toutes les tâches ne sont pas listées, mais les grandes lignes y sont.

Planning

Lors de la visite du chantier de la semaine dernière, nous avons discuté planning :

  • Le maçon prévoit d’intervenirà partir du 26/07
  • H&B a déjà commandé le bois, les menuiseries, … Ils prévoient d’intervenir à compter du 23 ou 30 aout en fonction de la date de réception de la dalle

Cela s’annonce pas mal. Nous allons essayer de définir un planning plus détaillé avec les différents intervenants.

Rencontre avec le maçon

Nous avons visité le terrain avec H&B et le maçon qui assurera :

  • les fondations, terrassement
  • la dalle
  • les évacuations

Nous avons abordé la question du planning. Le maçon prévoit de commencé les travaux le 26/07/2010. D’ici là, nous devons éclaircie quelques points concernants les eaux de pluie.

Planning de construction

Nous commençons a avoir les premières informations concernant le planning de début des travaux.

H&B va lancer des maintenant les études thermiques ainsi que les commandes de matériaux.
Le maçon prévoit de travailler au cours du mois d’août sur notre terrain. Ce qui permettrait le montage de la maison fin aout / début juin.

On va essayer de construire un planning plus précis des différent intervenants.

Dès que l’on a un planning significatif nous le partagerons

Permis de construire

Nous avons reçu un recommandé. A priori, il devrait s’agir de notre permis de construire. Mais comme la Poste n’est pas l’entreprise qui offre la meilleure qualité de service, il va falloir attendre jusqu’à lundi 14h pour le récupérer.

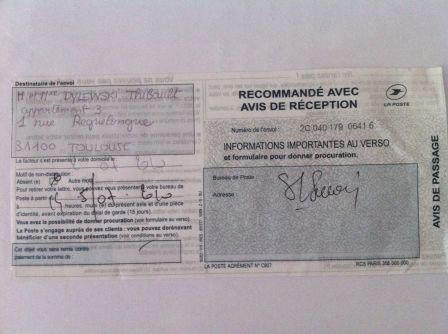

recommande
